Destinés à apaiser la circulation et à améliorer le cadre de vie des habitants du quartier, les travaux de l'avenue de Fontcaude ont débuté le 24 février 2025. Pendant 5 mois, ils respecteront un phasage correspondant aux six différents tronçons identifiés tout au long d'un itinéraire de 2 km. Explications.
Les ambitions d'un projet au bénéfice des riverains
Lutter contre la vitesse excessive des voitures sur un axe très fréquenté dans un quartier résidentiel
Protéger les modes de déplacements doux en sécurisant la circulation des vélos et en rendant les trottoirs aux piétons
Offrir l'opportunité aux écoliers et aux collégiens de circuler en vélo en autonomie et en sécurité
Optimiser l'interconnexion entre les quartiers et proposer un meilleur partage de l'espace public grâce à des aménagements conviviaux et de qualité
Améliorer l'accès aux commerces, en proposant notamment davantage de stationnement
Faciliter l'accessibilité des arrêts de la ligne de bus n°25
Un chantier de février à juillet

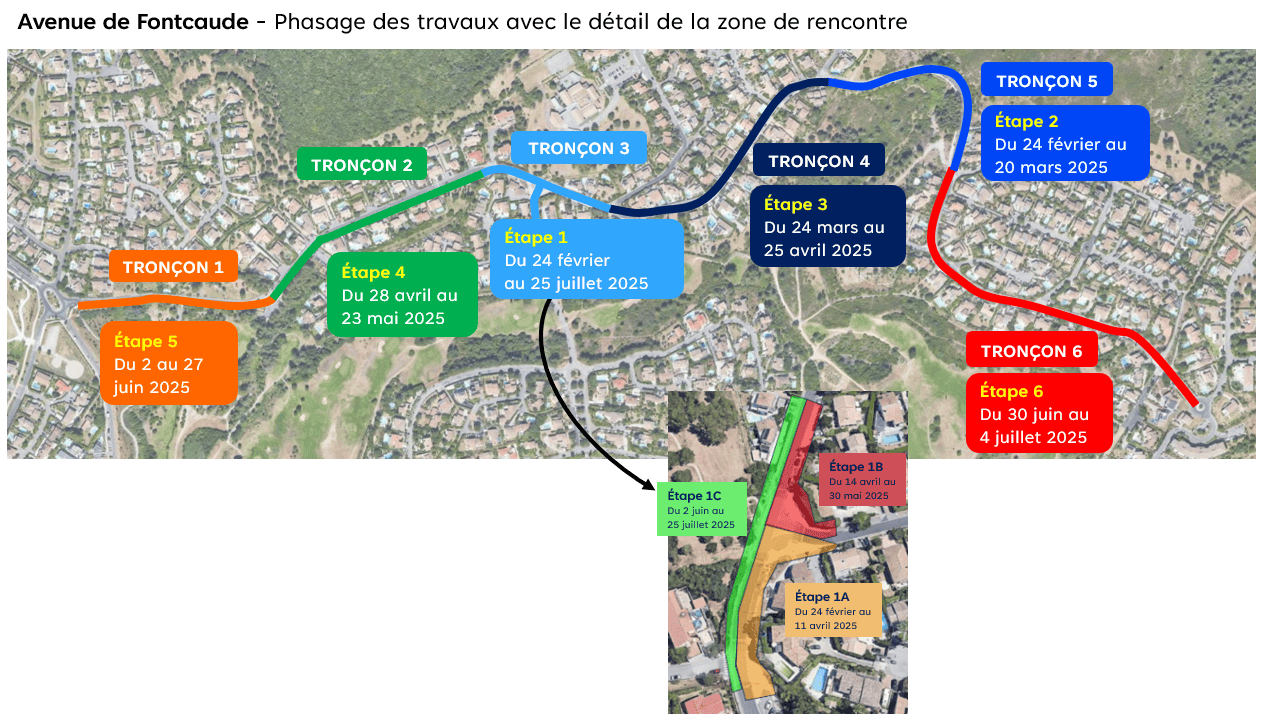

ÉTAPE 1 : LE PÔLE COMMERCIAL DE FONTCAUDE
La période des travaux : de février à fin juillet 2025
Les aménagements prévus : une zone de rencontre à 20 km/h, avec l'aménagement d'une placette où piétons et cyclistes seront prioritaires, création de 3 nouvelles places de stationnement devant les commerces, repositionnement de la place PMR, bancs et espaces végétalisés
L'impact sur la circulation : un alternat est déjà en place depuis début mars au niveau des commerces. Il restera en place jusqu'à fin juillet car les travaux conduits consistent à habiller la chaussée, en plusieurs phases (voir carte ci-dessus), d'un revêtement en béton désactivé qui demande des temps de séchage importants.

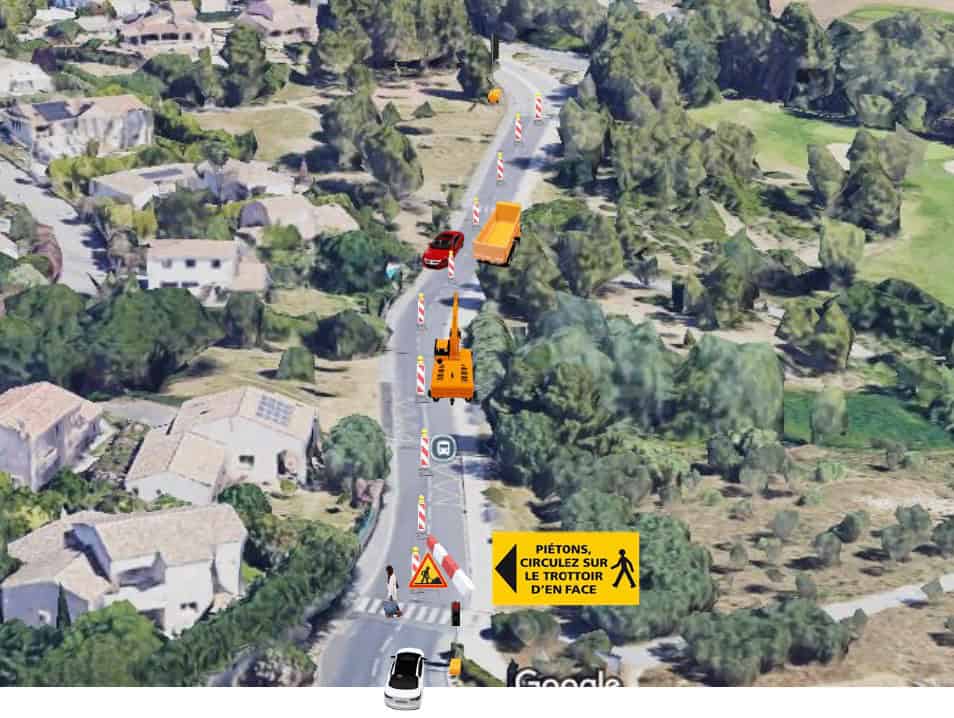

L'accès aux commerces est actuellement possible pour les piétons. Il le sera à nouveau pour les voitures d'ici mi-avril. Exemple de gestion de circulation sur la séquence 3 "Pôle commercial de Fontcaude"
ÉTAPE 2 : LE VIRAGE DANS LA GARRIGUE
La période des travaux : du 24 février au 20 mars 2025
Les aménagements prévus : une voie verte séparée de la chaussée par îlot végétalisé, avec élargissement du trottoir de 2 à 3 m,
réduction de la largeur de la chaussée, création d'une écluse et d'une bande végétalisée
L'impact sur la circulation : mise en place d'un alternat permettant la circulation sur une voie
Exemple de gestion de circulation sur la séquence 5 "Le virage dans la garrigue""
ÉTAPE 3 : LE TRONÇON JUSQU'AUX HAUTS DE FONTCAUDE
La période des travaux : du 24 mars au 25 avril 2025
Les aménagements prévus : une piste cyclable séparée de la chaussée, avec création d'une piste cyclable à double sens sur la partie droite dans le sens de la montée, réduction de la largeur de la chaussée, suppression de places de stationnement.
L'impact sur la circulation : mise en place d'un alternat permettant la circulation sur une voie
ÉTAPE 4 : LE TRONÇON "VILLAGE DE FONTCAUDE"
La période des travaux : du 28 avril au 23 mai
Les aménagements prévus : une piste cyclable séparée de la chaussée, avec création d'une piste cyclable à double sens sur la partie droite dans le sens de la montée, réduction de la largeur de la chaussée, suppression de places de stationnement. Un radar pédagogique sera implanté sur ce tronçon.
L'impact sur la circulation : mise en place d'un alternat permettant la circulation sur une voie
ÉTAPE 5 : LE BAS DE L'AVENUE DE FONTCAUDE
La période des travaux : du 2 au 27 juin 2025
Les aménagements prévus : une voie verte séparée de la chaussée par îlot végétalisé, avec élargissement du trottoir de 2 à 3 m,
réduction de la largeur de la chaussée, création d'une écluse et d'une bande végétalisée
L'impact sur la circulation : mise en place d'un alternat permettant la circulation sur une voie
ÉTAPE 6 : LE MARTINET
La période des travaux : à préciser
Les aménagements prévus : traçage de marquages vélo sur la chaussée et création de 2 écluses "by pass" (aménagement complémentaire des écluses permettant le passage des vélos), avec maintien des places de stationnement existantes.
L'impact sur la circulation : rénovation légère de la chaussée et aménagements qui nécessiteront la mise en place d'alternats sur une durée d'une seule journée en fonction des besoins des équipes de chantier
La pose de la signalétique et de l'ensemble des marquages interviendra en septembre, tandis que le choix a été fait de mettre en terre en octobre les plantations qui jalonneront l'itinéraire de l'avenue de Fontcaude.
